如何使用状态日
状态日(Status Day)于版本 3.0 引入,提供了一种有序的方式,让您在特定时间点回顾项目状态,并将延迟的工作重新纳入计划轨道。
当项目已偏离现实时使 用此功能——部分任务可能已推进但未记录,而另一部分任务则因未按计划完成而需要重新排程。

状态日的作用
状态日允许您选择一个状态日期,查看哪些叶子任务发生了延迟,并应用以下两种针对性更新之一:
- 完成百分比 — 更新已推进但未登记的任务完成值。
- 开始日期 — 在保留原始工期的同时,重新排程延迟的任务。
所有更改均在应用前预览,项目工作日历受到尊重,且每次更新均支持完全撤销。
适用场景
状态日自然融入日常回顾时刻:
- 每周项目整理
- 进度报告准备
- 回顾落后的子项目
- 在多天实际工作后对齐计划
- 错过排程窗口后移动未完成的工作
它不是自动修复工具。状态日将延迟的任务呈现出来,让您能做出有意识、有依据的决策。
打开状态日
- 打开您要回顾的项目。
- 如果只想回顾部分计划,请先进入相关子项目。

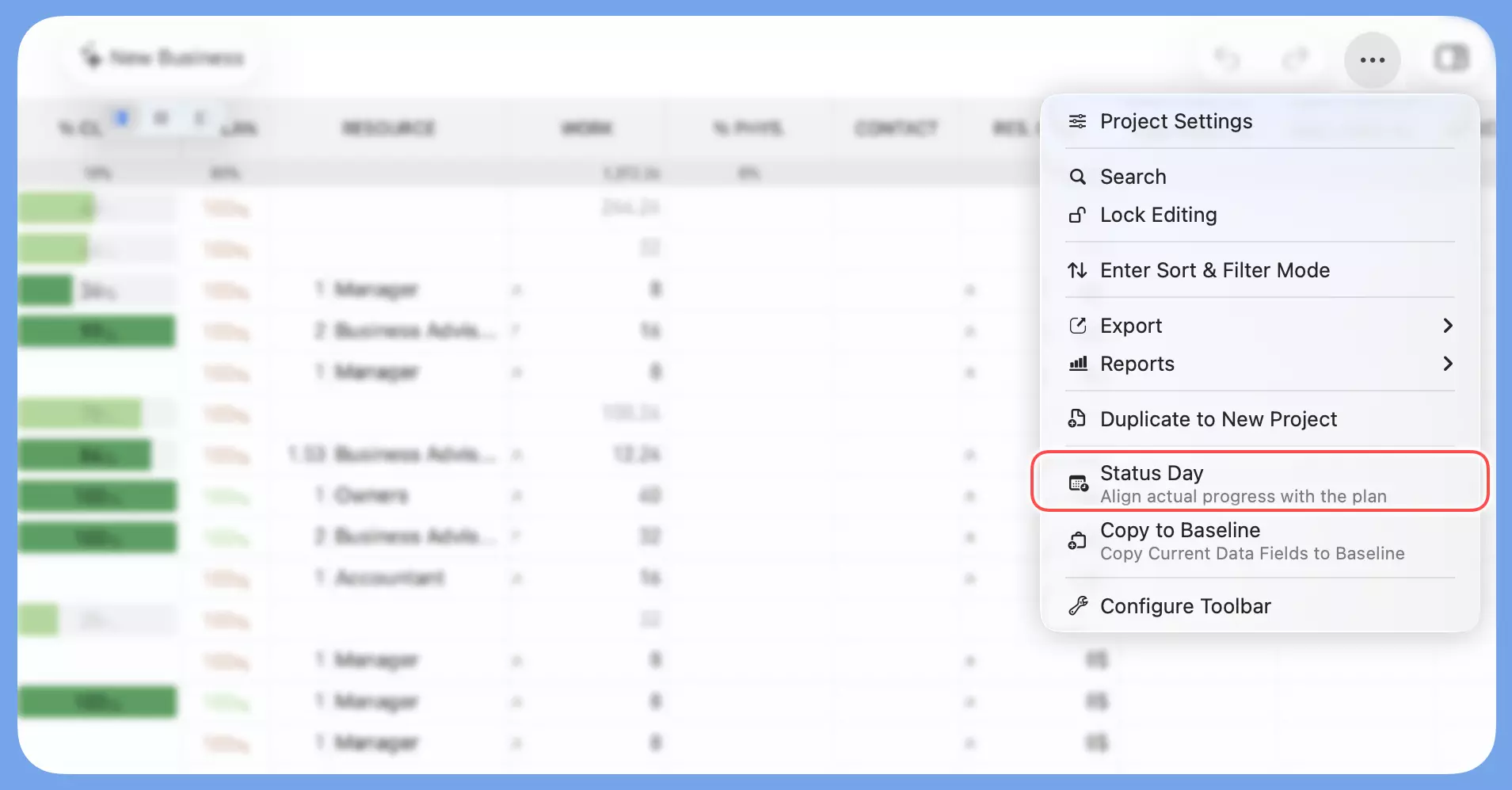

- 打开项目的更多菜单。
- 选择状态日。

状态日始终在当前上下文中运行。查看整个项目时,适用于整个项目;查看子项目时,仅适用于该子项目。
当项目被锁定,或排序/筛选处于激活状态时,此功能不可用。
选择状态日期
选择您要用作回顾点的日期。
状态日使用项目工作日历。非工作日在选择器中可见,但无法选择,确保所选日期与项目排程规则保持一致。
核心问题是:
截至该日期结束时,哪些任务本应比实际情况完成得更多?
查看预览
选择日期后,QuickPlanX 将显示即将被更新的延迟任务。
- 在完成百分比模式下,预览显示每个任务的当前完成值和目标完成值。
- 在开始日期模式下,预览显示每个任务的当前开始日期和目标开始日期。
如果没有延迟任务,状态日将显示没有延迟任务。
